一般情况下,锂电装备产能建设周期为6-9个月,真正形成产能还需要爬坡3个月左右。在这个相当长的周期中,装备制造面临很大的不确定性:
一方面,锂电装备的底层构成涉及光、机、电、算、软等繁多环节,设备的精密度、效率与稳定性在前期规划、设计中,与实际生产、调试会出现较大差异;另一方面,电池企业产品设计和制造工艺技术快速迭代,装备设计方案需保证在频繁变更下能满足快速交付。
针对以上的挑战,海目星智能制造关键技术之一的虚拟调试技术则提供了一种“所见即所得”的思路。即通过在虚拟世界中构建物理实体的“数字化双胞胎”,在电池企业实际生产之前就测试并验证产品方案的合理性。

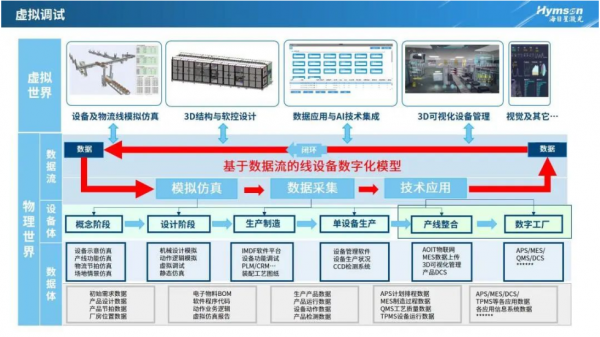

什么是虚拟调试
所见即所得,进阶中的虚拟调试
海目星基于三维模型、运动学仿真、动力学仿真、机器人多轴联动的编程和控制的虚拟调试技术,实现现实世界与虚拟生产的 1:1 精准还原,以数字化的手段优化现有设备研发流程,让锂电装备在生产效率、质量和功能灵活性等方面提前获得新的提升,减低现场调试成本,提升设备交付质量、提高企业交付能力,加快市场响应度,帮助电池企业达到扩产增效降本目标。
基于数字化模型,打通方案设计,研发设计,自动化虚拟调试、生产调试过程的数据流,实现数据孪生可视化。

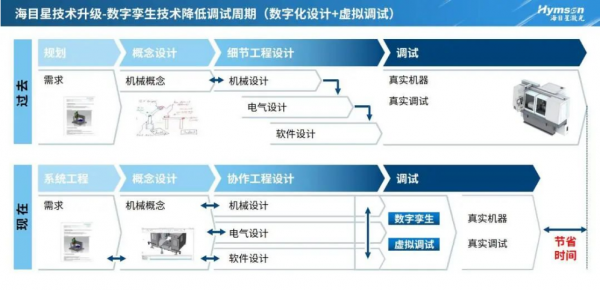

实现设备调试周期缩短30%-50%
为了达到快速交付和保证装备运行的精准、稳定,在装配段和模组PACK段的制造领域,海目星通过虚拟调试在项目落地应用前,对机械、电气、软件的输出成果进行一次统一测试。验证机械设计是否有干涉,选型是否合理;验证电气元件的通信和电气动作模拟;验证PLC软件的逻辑,代码逻辑、整线程序完整度达90%。
凭借以下优势,海目星虚拟调试成为精准把握电池企业生产需求,缩短开发、调试时间,助力电池企业赢得先机的不二法门:
节材
有效促进研发、生产、检测、工艺等关联质量的各个环节的联动,提供了更加稳定高质量的PLC控制程序,使产品质量得以全面提高。 简化客户验收测试和现场验收测试流程。 智能制造,海目星加速驱动电池生产效益提升
